Hochwasserschutz Altoberndorf (M3 Austraße)
Fachinformation
Fachinformation
Daniel Elässer
Projektleiter
E-Mail senden
Über das Projekt
Maßnahme
Umsetzung von Maßnahmen zum Schutz vor einem hundertjährlichen Hochwasser für die bebauten Gebiete entlang der Austraße. Die wasserrechtliche Plangenehmigung liegt seit April 2024 vor.
Die bauliche Realisierung hat Ende 2024 begonnen und dauert bis 2027.
Parallel zum Hochwasserschutz erfolgen Straßenausbauarbeiten durch die Stadt Oberndorf in der Austraße. Aufgrund der Verkehrssituation und der Bauaufgaben ist die Gesamtmaßnahme in 8 Bauphasen aufgeteilt.
Zahlen und Fakten
Bauvorarbeiten: Nov. 2024 bis März 2025
Baubeginn: Mai 2025
Bauende: Anfang 2027
Baukosten HWS: ca. 1,6 Mio. €
Termine
Phase 1: Baumfällung, November 2024
Phase 2: Leitungsverlegung, Februar 2025
Phase 3: Großbaumverpflanzung, März 2025
Phase 4-7: Baumaßnahme HWS-Mauer und Straßenbau, Mai 2025 bis Mai 2026
Phase 8: Landschaftsbau, bis Anfang 2027
Hintergründe zum Projekt
Die Hochwassergefahrenkarte des Landes zeigt, dass im Bereich Oberndorf am Neckar im Falle größerer Hochwasser mit starken innerörtlichen Überflutungen durch den Neckar zu rechnen ist. Auf Grund dieser Gefährdung hat sich die Stadt Oberndorf am Neckar gemeinsam mit dem Regierungspräsidium Freiburg dazu entschlossen, Lösungen zur Verbesserung des Hochwasserschutzes zu entwickeln. Der Bereich in der Austraße ist nur eines von mehreren Einzelprojekten in Oberndorf. Weitere Projekte z.B. im Ortsteil Aistaig sind noch in der Planung.
Ziel ist es, den Hochwasserschutzgrad im Maßnahmenbereich des Neckars auf ein 100-jährliches Ereignis auszubauen. Die Höhe der Schutzbauwerke wird bereits mit einer Reserve „Klimazuschlag“ ausgelegt.
- ca. 420 m Hochwasserschutzmauer aus Beton, Höhe von 0,20 bis 1,40 m, höchste Stelle im Bereich Zufahrt “Elefantenparkplatz“
- ca. 10 m Dammbalkenverschluss an der Zufahrt „Elefantenparkplatz“, ab einem HQ50 aufzubauen

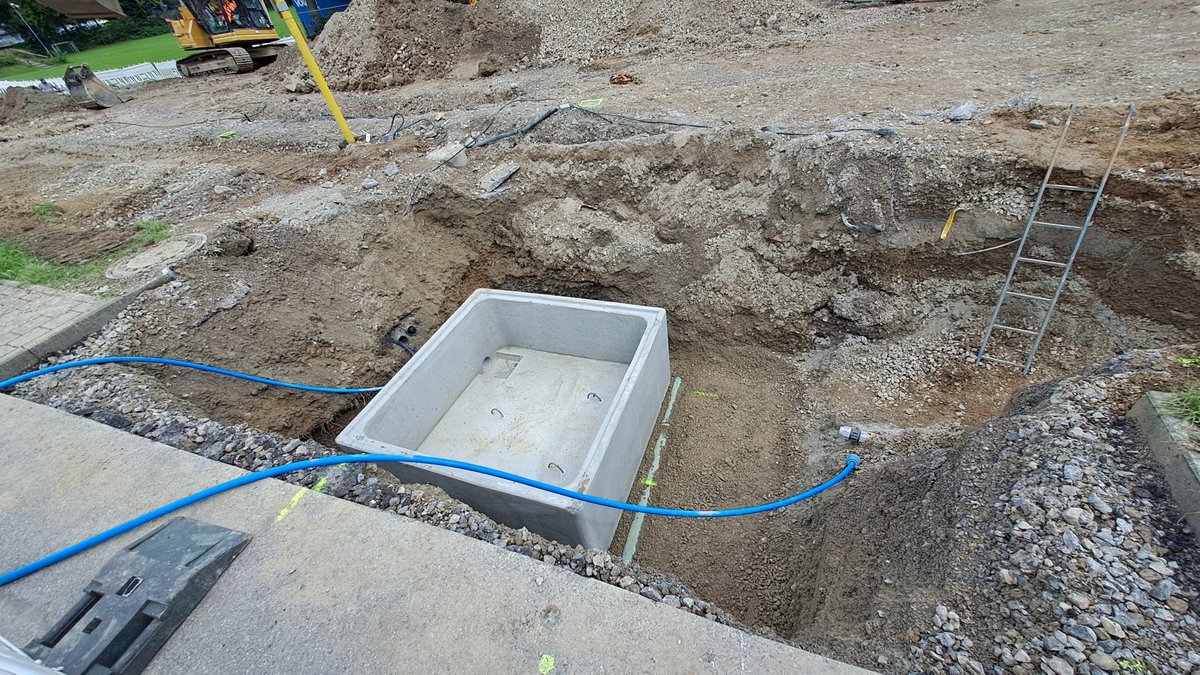

- Anpassung und Verlegung der Kanalisation auf ca. 70 m aus dem Fundamentbereich der Mauer heraus
- Verschluss von bestehenden Regenwasserausläufen mit Rückstauklappen
- Verlegung von Kabelleitungen aus dem Baustellenbereich heraus, um die Baumverpflanzung zu ermöglichen
- Anpassung von Entwässerungsgräben
- Ausbau und Ergänzung des vorhandenen Wiesenweges als Baustraße, die später als Unterhaltungsweg vorhanden bleibt
- Verpflanzung von 18 vorhandenen Alleebäumen, Ergänzung mit ca. 40 Neupflanzungen.
- Sanierung und Ausbau der Austraße durch die Stadt Oberndorf

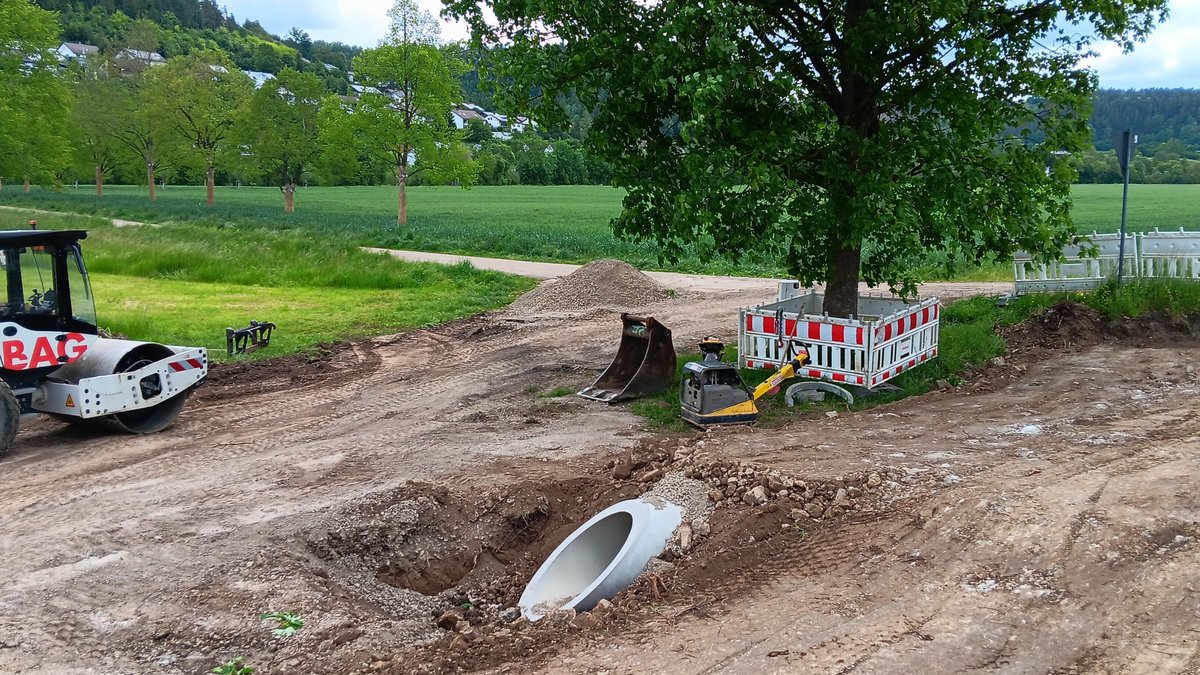

Bildgalerie Großbaumverpflanzung (Phase 3)

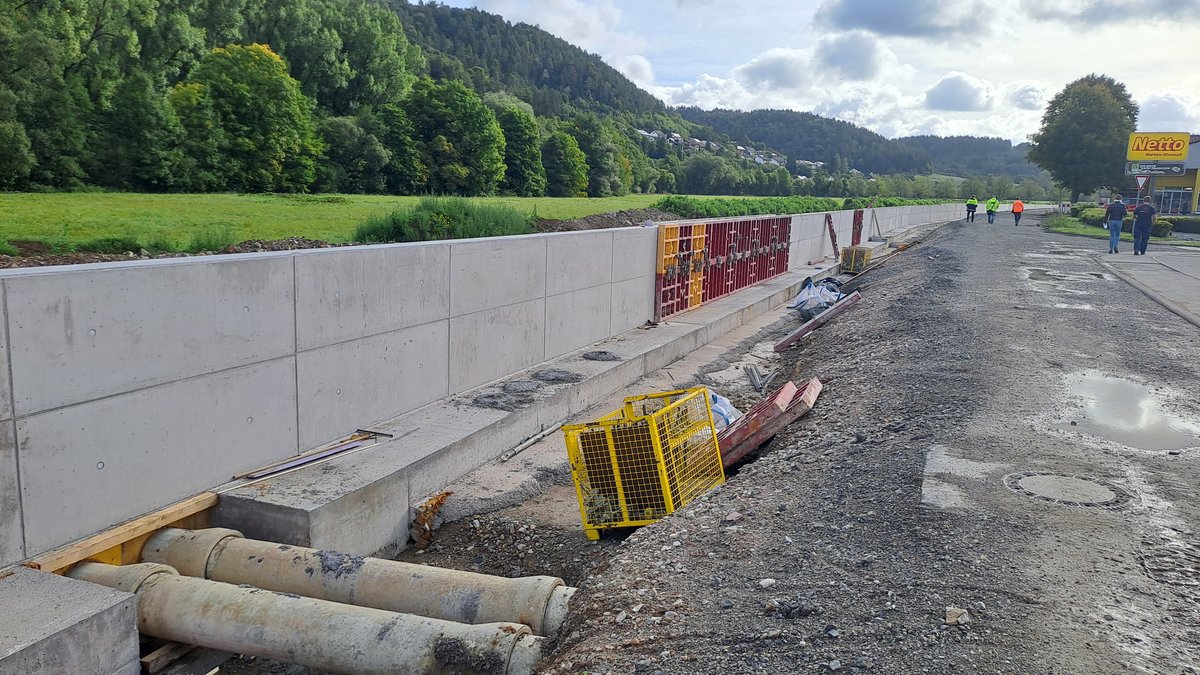

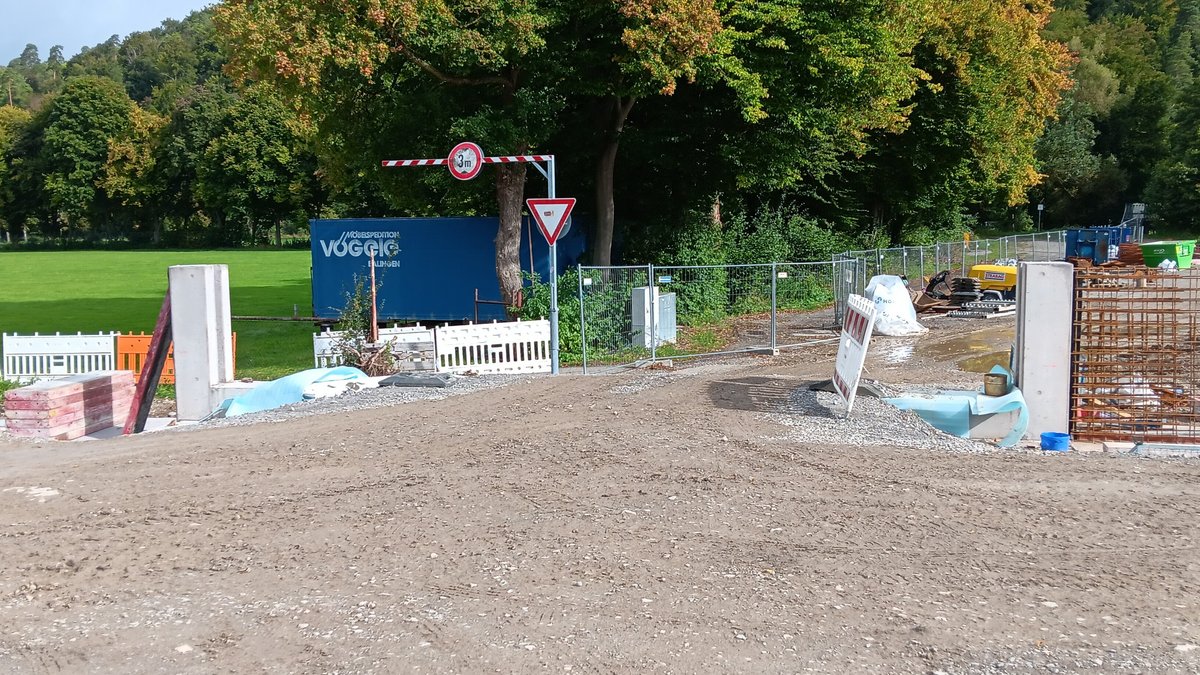

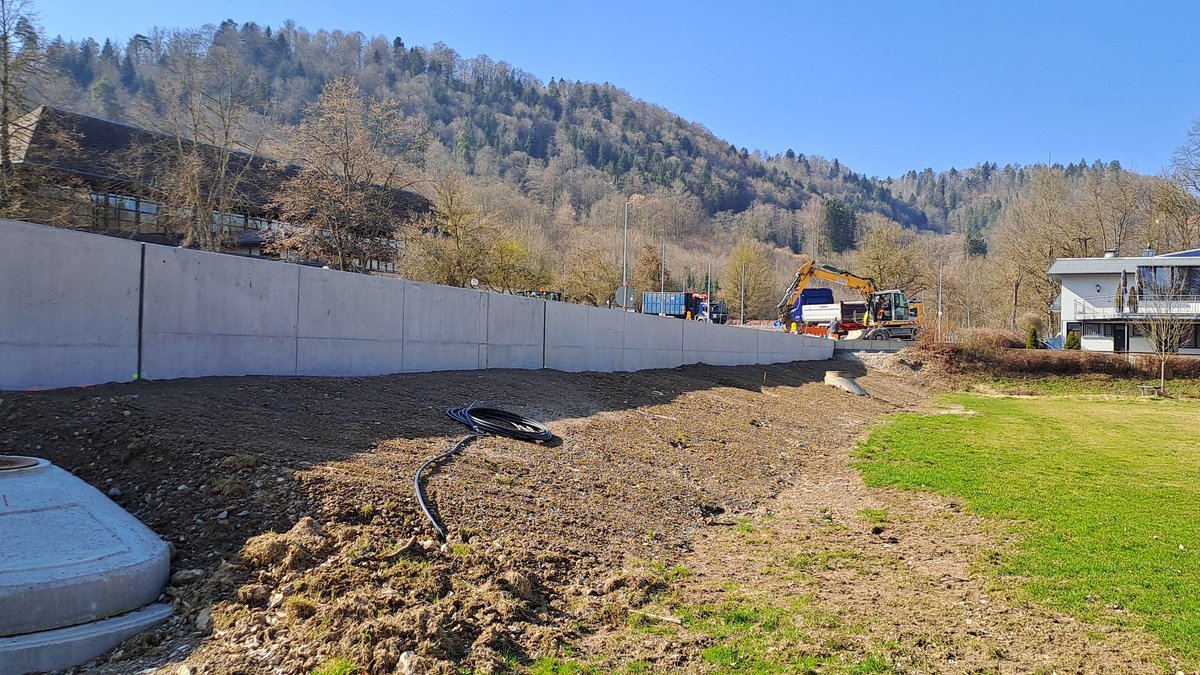

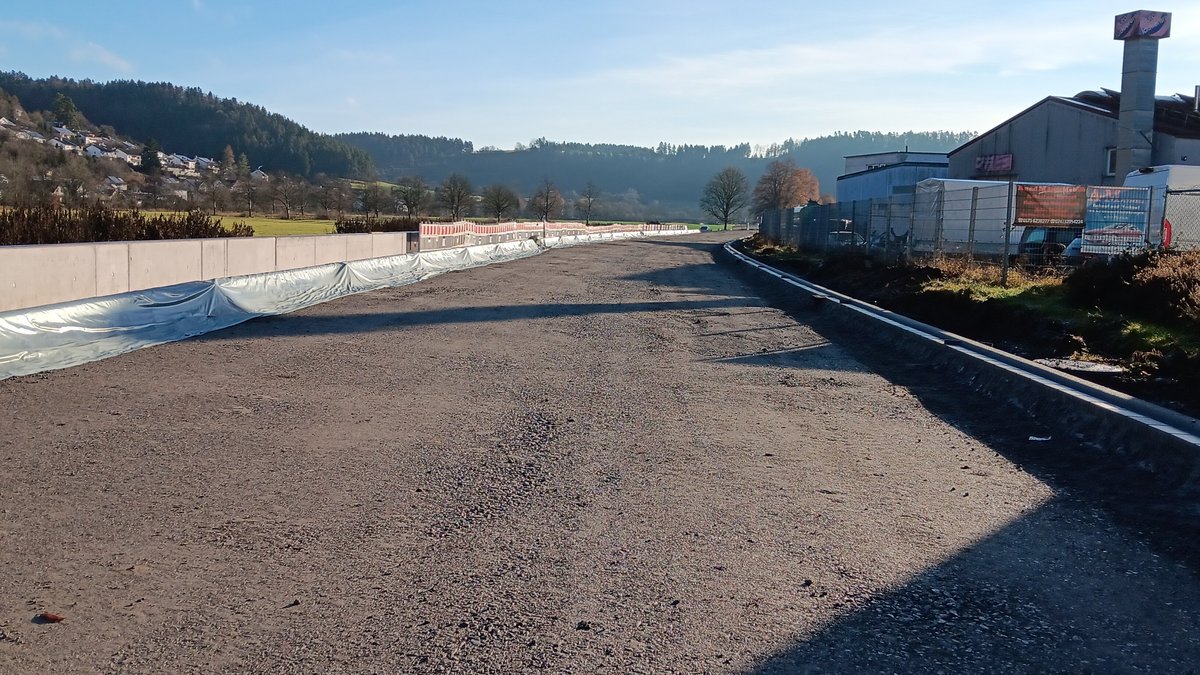

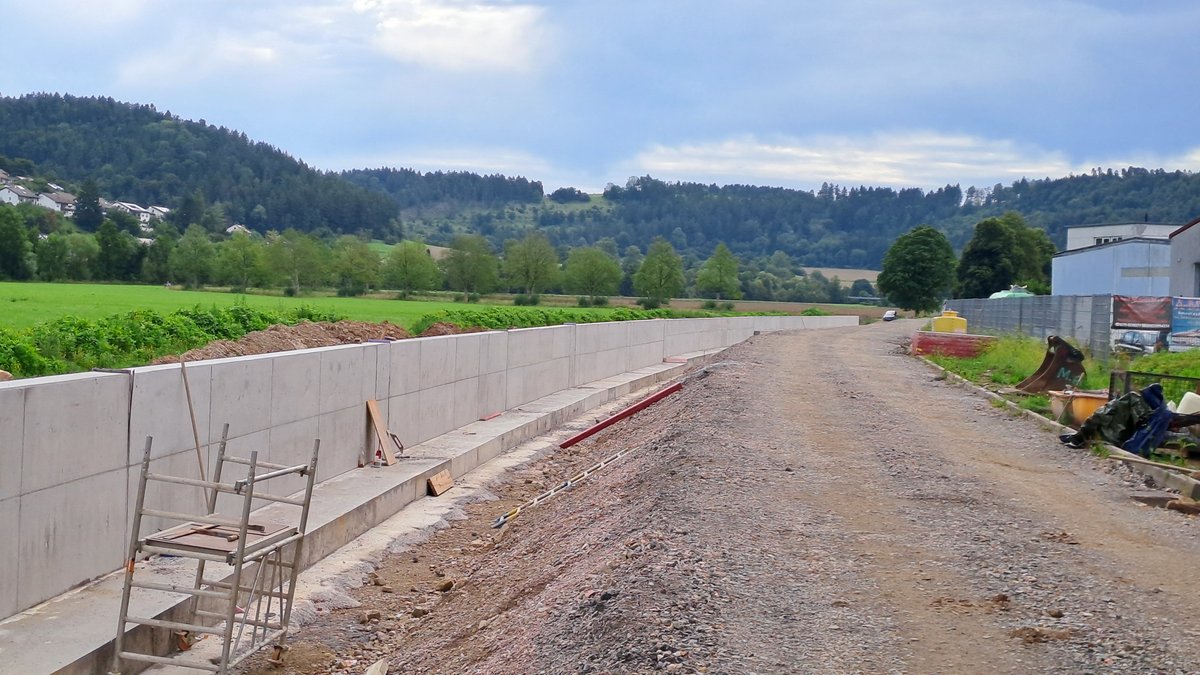

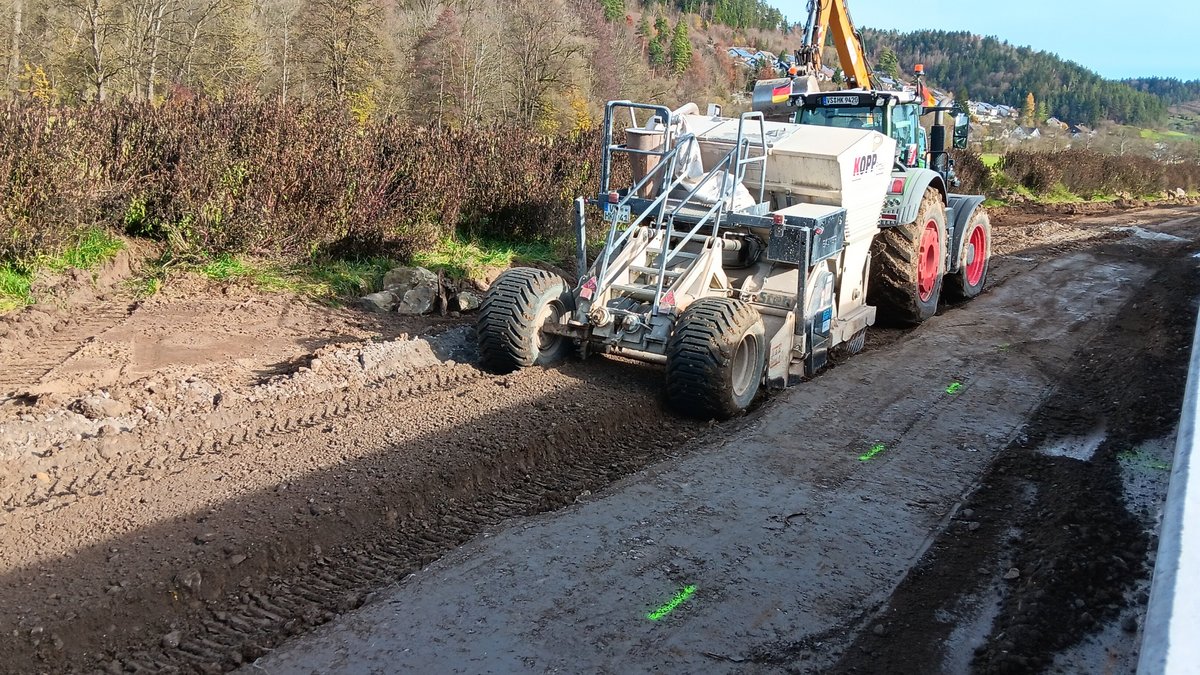

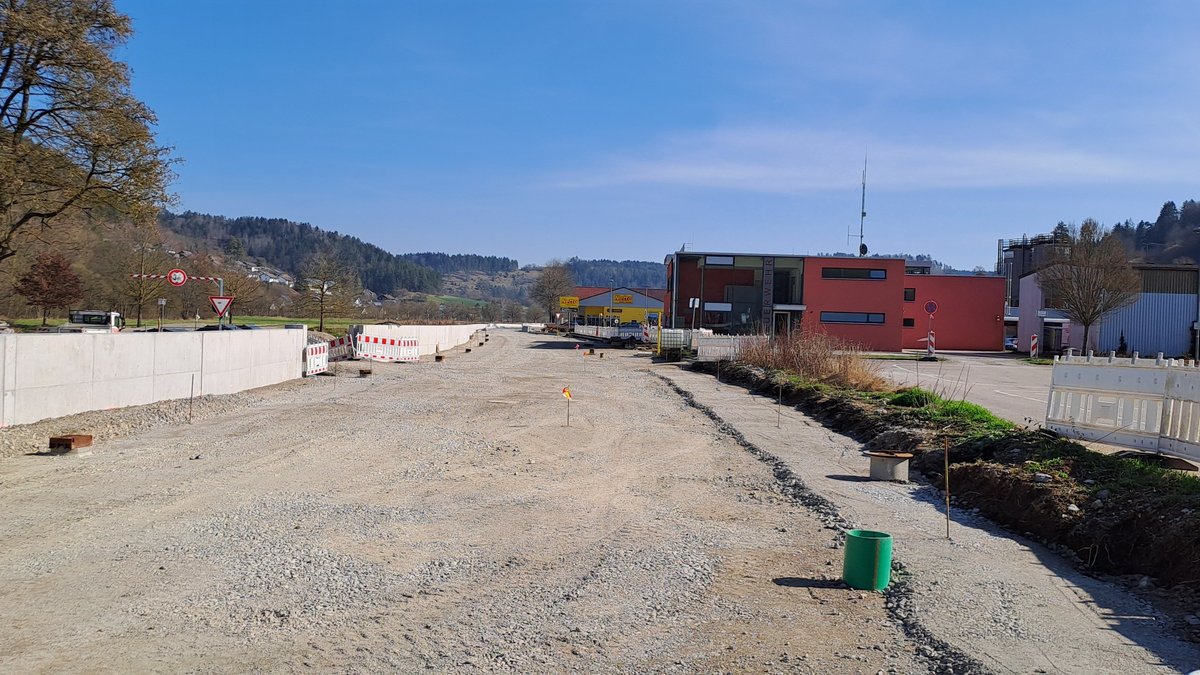

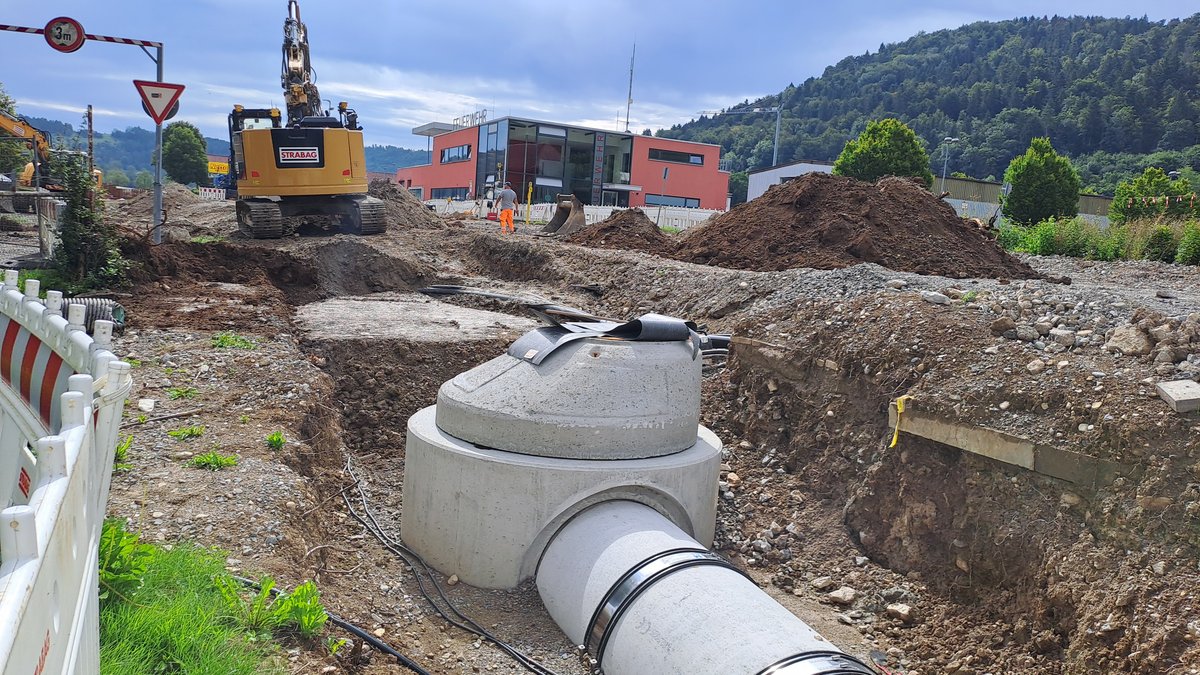

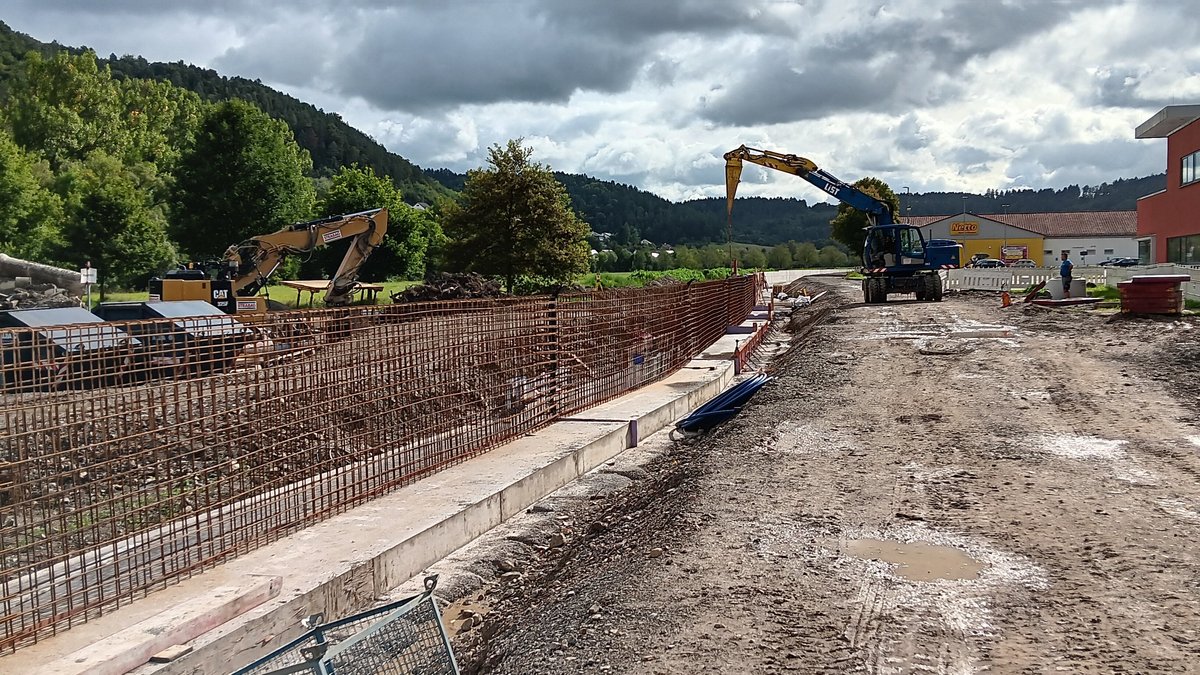

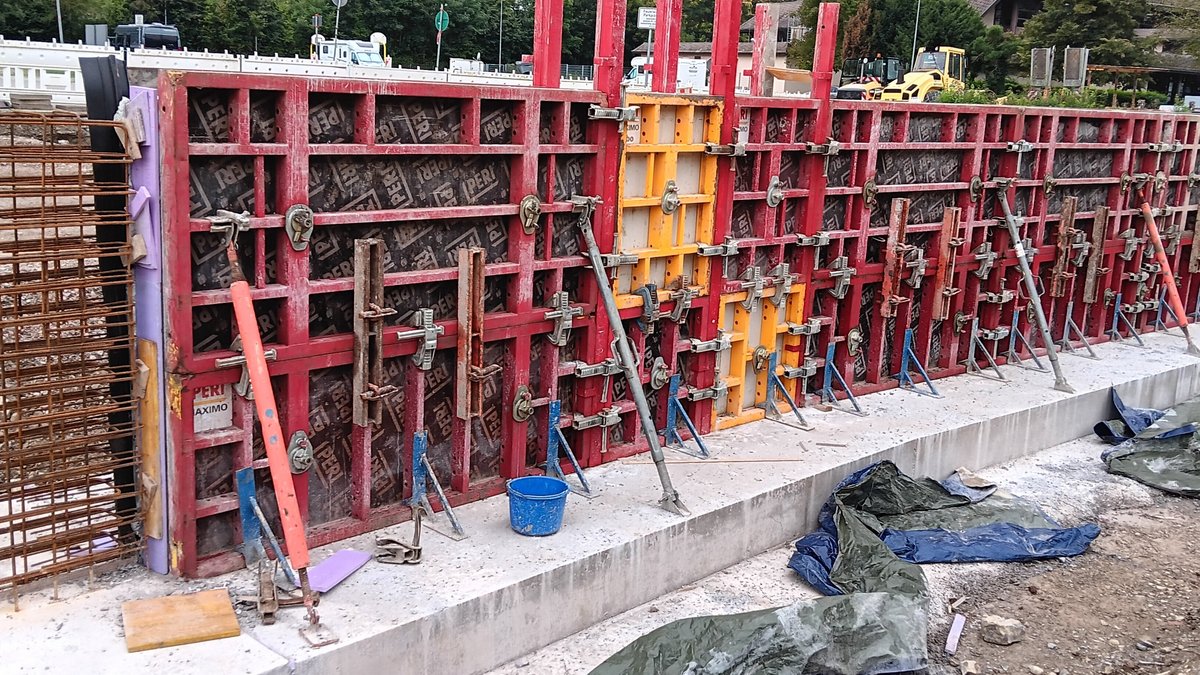

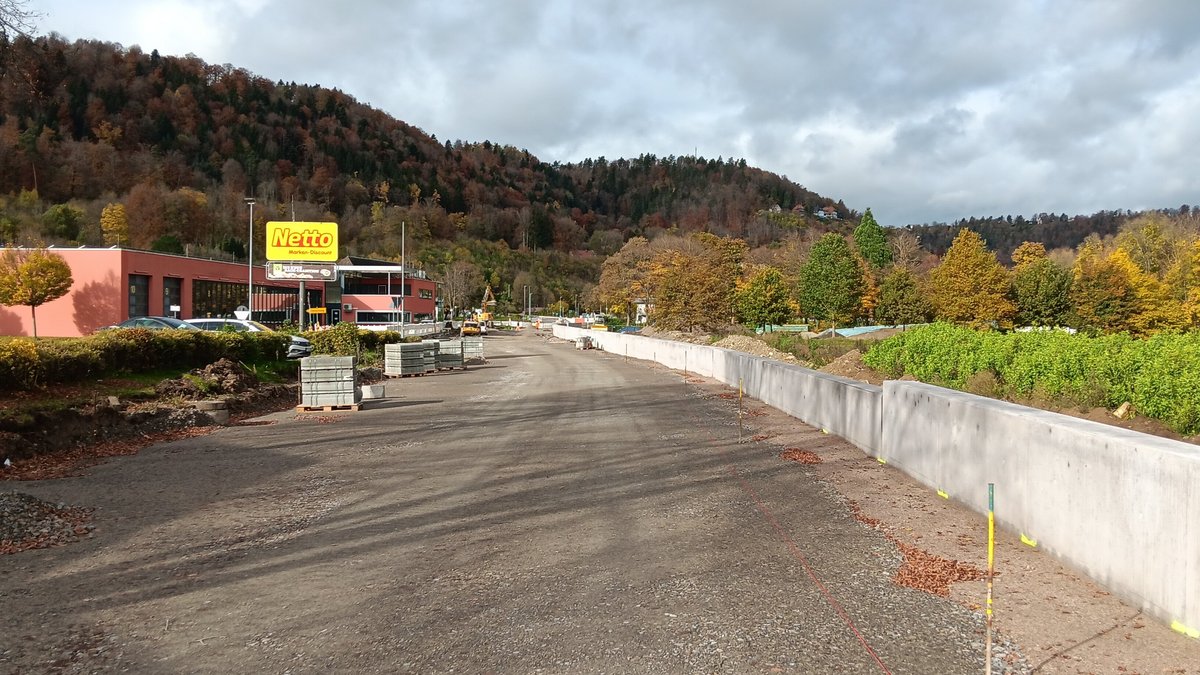

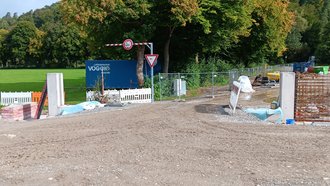

Bildergalerie HWS und Straßenbau (Phase 4-5-6-7)
Informieren Sie sich
Das Projekt wurde im Mai 2021 in einer Infoveranstaltung zusammen mit den anderen HWS-Projekten in Oberndorf vorgestellt und diskutiert.
Im Februar 2022 fasste der Gemeinderat in öffentlicher Sitzung den Projektbeschluss als Grundlage für die Genehmigungs- und Ausführungsphase.
Gesamtlageplan (pdf)
