Revitalisierung der Elz bei Emmendingen-Wasser
Mit dem Vorhaben „Revitalisierung der Elz bei Emmendingen-Wasser“ verbessern wir die ökologische Qualität der Elz, schaffen zusätzlichen Raum für die Natur und stärken den Hochwasserschutz durch den Rückhalt in der Fläche. In ausgewählten Abschnitten ermöglichen wir zudem einen besseren Zugang zum Gewässer und erhöhen die Aufenthaltsqualität für die Bevölkerung. Dabei arbeiten wir eng mit den kommunalen Behörden zusammen und beziehen das lokale Wissen der Bürgerinnen und Bürger im Rahmen der Öffentlichkeitsbeteiligung ein.
Im Projekt nehmen wir unsere Aufgabe als staatliche Mittelbehörde wahr: Wir koordinieren fachlich komplexe Planungen, setzen landes- und europarechtliche Vorgaben – etwa aus der Wasserrahmenrichtlinie – um und bündeln die Zusammenarbeit mit Kommunen, Planungsbüros und der Öffentlichkeit.
Walser und Bödeker
Fachinformation
Fachinformation
Frank Bödeker
Projektoberleitung
0761 208-4251
Theresa Goder
Projektleitung
0761 208-4202
Bernd Walser
stv. Projektleitung
07642 7465

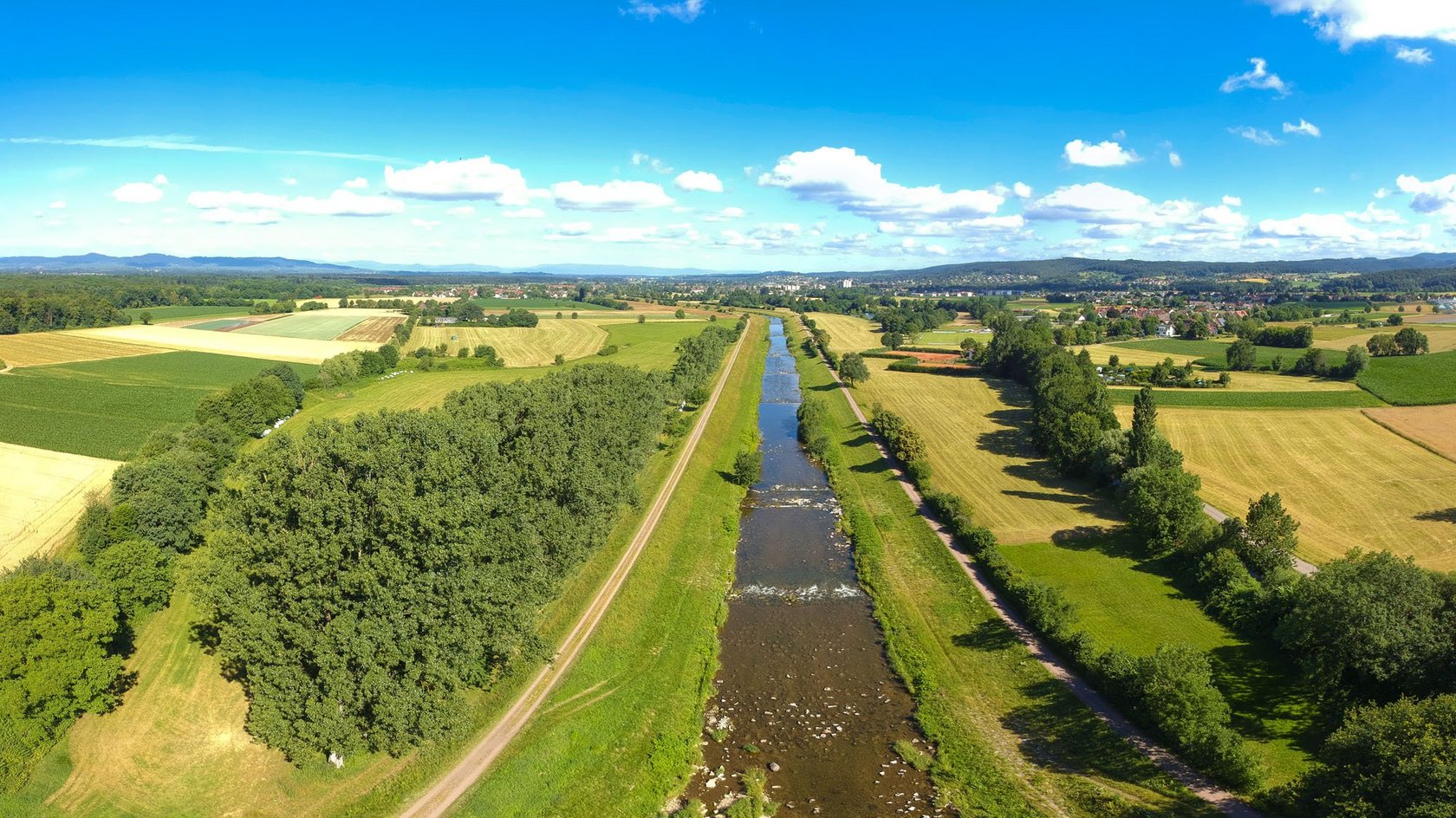

So verändert sich die Elz nach der Dammrückverlegung
Über das Projekt
Aktueller Stand

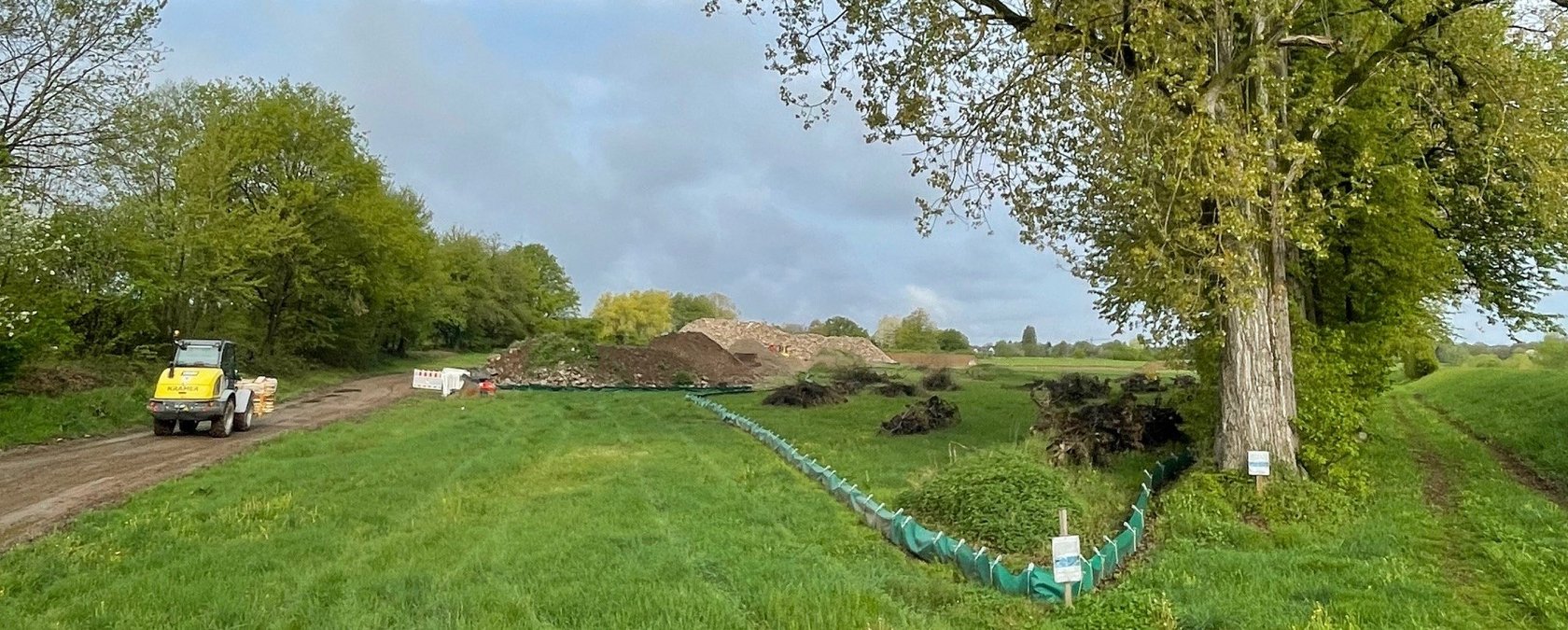

Die Vorarbeiten zur Revitalisierung der Elz bei Emmendingen – einschließlich der Verlegung der Gasleitung sowie der Dammertüchtigung oberhalb des Kollmarsreuther Wehrs – sind bereits abgeschlossen.
Die Genehmigung für die Dammrückverlegung und Revitalisierung wurde vom Landratsamt Emmendingen im Dezember 2025 erteilt.

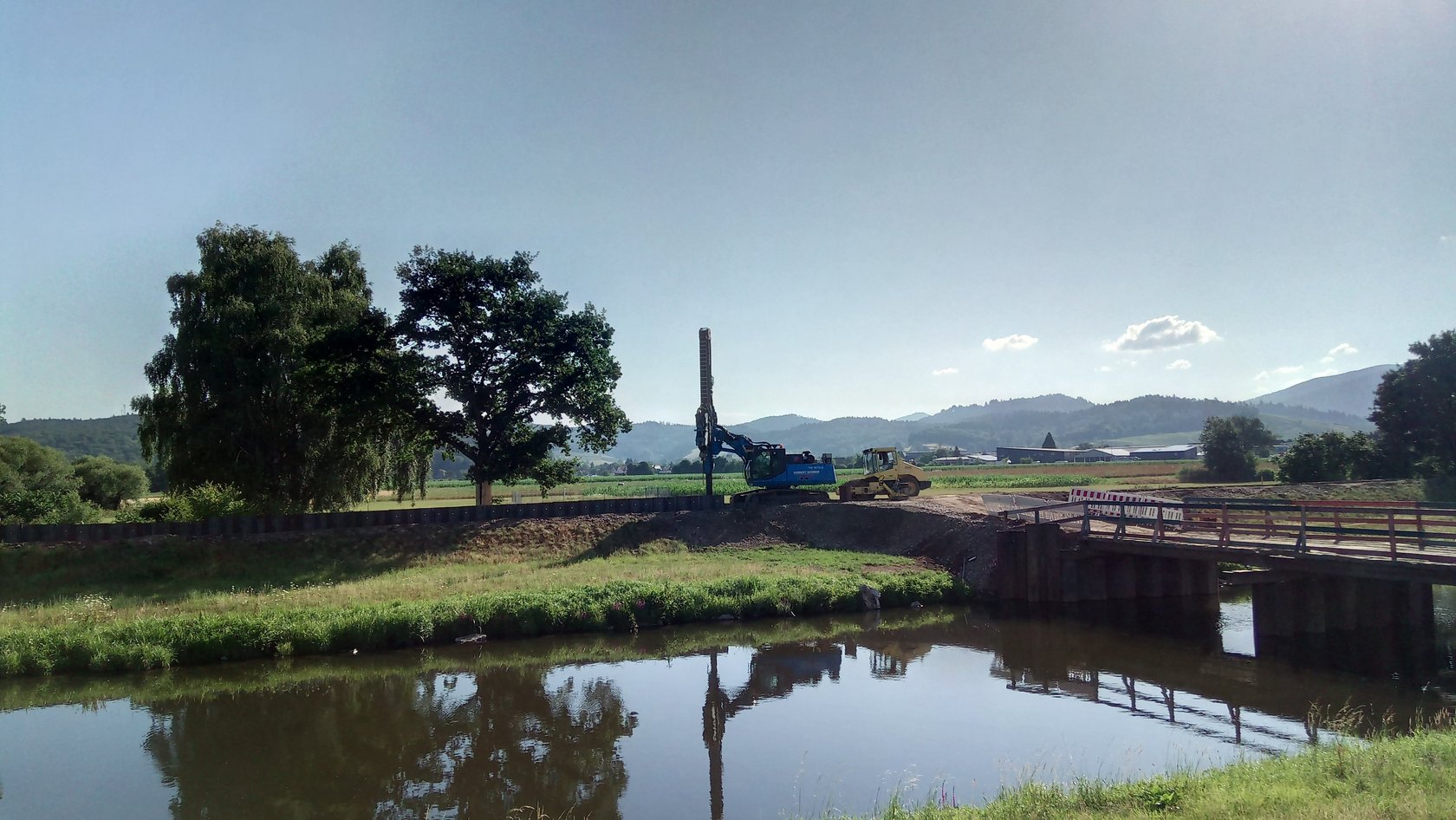

Aktuell laufen die Bauarbeiten für die neuen, zurückverlegten Dämme zwischen der Wiesenbrücke bei Wasser und dem Kollmarsreuther Wehr. Bis Ende Dezember 2026 sollen die beiden neuen Dammlinien rechts und links der Elz fertiggestellt sein.
Die bestehenden Dämme bleiben während der Bauzeit zunächst erhalten, sodass der Hochwasserschutz jederzeit gewährleistet ist. Im darauffolgenden Jahr werden sie zurückgebaut.
Voraussichtlich werden die gesamten Maßnahmen bis zum Jahr 2028/29 abgeschlossen sein.
Zahlen und Fakten
Maßnahmenbereich: circa 37 ha
Flusskilometer: 23+175 - 25+650
Projektabschnitte:
- Verlegung Gasleitung
- Dammertüchtigung Kollmarsreuter Wehr
- Dammrückverlegung, Revitalisierung und Strukturverbesserungsmaßnahme oberhalb des Kollmarsreuter Wehr
Gesamtbauzeit: 2024-2028/29
Geschätzte Gesamtkosten: 15. Mio. Euro
Termine
Aktuell sind keine Termine geplant. Wir informieren Sie unter anderem an dieser Stelle über aktuelle Termine wie Informationsveranstaltungen und Tage der offenen Baustelle.
Das Projekt im Überblick
Die Idee zur Dammrückverlegung und Revitalisierung der Elz bei Emmendingen-Wasser entstand bereits 2002. Sie wurde im Rahmen des „Grünkonzepts“ der Deutschen Bahn als Ausgleichsmaßnahme für den Ausbau der Rheintalbahn vorgeschlagen.
2010 entwickelte das Regierungspräsidium ein Konzept zur Rückgewinnung von Retentionsflächen durch Deichrückverlegung. Die Flächen wurden anschließend als Vorranggebiete für den Hochwasserschutz in den Regionalplan aufgenommen.
2017 fassten die Gemeinderäte von Emmendingen und Denzlingen den Grundsatzbeschluss zur Beteiligung am Projekt. Gleichzeitig wurde die Maßnahme in das Nationale Hochwasserschutzprogramm des Bundes aufgenommen.
2018 startete das Projekt offiziell mit der Vorbereitung des Vergabeverfahrens für die Planung.
2019 wurde der Auftrag an die Planungsgemeinschaft FWT und Weber Ingenieure aus Freiburg vergeben.
2020 folgte die Vereinbarung zwischen der Stadt Emmendingen, der Gemeinde Denzlingen und dem Landesbetrieb Gewässer zur gemeinsamen Umsetzung und Finanzierung.
- Entwicklung eines naturnahen Gewässers mit neuer Auenlandschaft
- Schaffung vielfältiger Lebensräume für Pflanzen und Tiere
- Verbesserung von Gewässergüte und Struktur nach Wasserrahmenrichtlinie
- Mehr Raum für Hochwasser – für besseren Rückhalt in der Fläche
- Förderung der Grundwasserneubildung
- Wiederbelebung natürlicher Geschiebe- und Flussprozesse
- Herstellung der ökologischen Durchgängigkeit
- Aufwertung des Gebiets für Erholung und Naturerlebnis
- Dammrückverlegung mittels Dammertüchtigungen/ Dammneubauten
- Revitalisierung und Gewässerstrukturverbesserung der Elz
Informieren Sie sich
Das Öffentlichkeits- und Jugendbeteiligung wurde im Februar 2021 erfolgreich abgeschlossen.
Vielen Dank für Ihre Ideen, Anregungen und Ihr Engagement für die Elz.
Informationsveranstaltung mit Thementischen am 27.10.22 in der Elzhalle in Wasser
Das Projekt wurde durch zahlreiche öffentliche Sitzungen der Stadt Emmendingen und der Gemeinde Denzlingen begleitet.
Ergebnisse der Online-Bürgerbeteiligung
Ergebnis-Tabelle der Gemeinde Wasser,
Ergebnis-Tabelle der Gemeinde Kollmarsreute
Karte mit weiteren geplanten Elementen im Vorrangbereich “Familien und Kinder”
Karte mit weiteren geplanten Elementen im Vorrangbereich “Jugendliche”
