B 3 – Windschläg (Offenburg): Umbau eines Kreuzungsbereichs
Projektleitung
Kontakt
Kontakt
Fachinformationen
Marcus Walter
Projektleiter
0781-12471 1971
E-Mail senden
Öffentlichkeitsbeteiligung
Aktueller Stand
+++ Update (13.11.): Ab dem 14. November wird die B 3 bei Windschläg wieder in beide Fahrtrichtungen (Appenweier und Offenburg) geöffnet. Die Baustelle verlagert sich dann auf die östliche Kreuzungsseite. Hierdurch muss die Straße Breitfeld Richtung Ebersweier/Durbach wie angekündigt gesperrt werden. Die Umleitung ist ausgeschildert.
Die Windschläger Ortsmitte ist wieder direkt von der B 3 über die Windschläger Str. für den Verkehr und den ÖPNV erreichbar. Eine Baustellenampel regelt weiterhin den Verkehr auf der B 3.
Der ÖPNV (RVS) fährt wieder in Richtung Appenweier und Offenburg. Auf der B 3 werden dafür Ersatzhaltestellen eingerichtet. Auch der Stadtbus von und nach Windschläg fährt wieder nach Plan.
Die Überquerung der Kreuzung ist für den Fußverkehr weiterhin nur unter den Baustellenbedingungen möglich. Für den Radverkehr ist eine Umleitung ausgeschildert.
Ein genauer Zeitpunkt für das Ende der Bauarbeiten lässt sich aufgrund der anstehenden kalten Jahreszeit und entsprechenden Witterungsbedingungen nicht abschätzen. +++
Medienmitteilung (5. November 2026)
Medienmitteilung (3. August 2026)
Medienmitteilung (16. Juni 2026)
Medienmitteilung (20. April 2026)
Zahlen & Fakten
Ortslage: Stadt Offenburg (Windschläg)
Bauherr: Bundesrepublik Deutschland
Eigentümer: Bundesrepublik Deutschland
Planung: Regierungspräsidium Freiburg
Baufirmen: Swietelsky
Bauzeit (vorauss.): 7 Monate
Baukosten: 2,5 Mio. Euro
Termine
Am Donnerstag, den 7. Mai ab 18:00 Uhr fand eine Öffentlichkeitsveranstaltung in der Gemeindehalle von Windschläg statt.

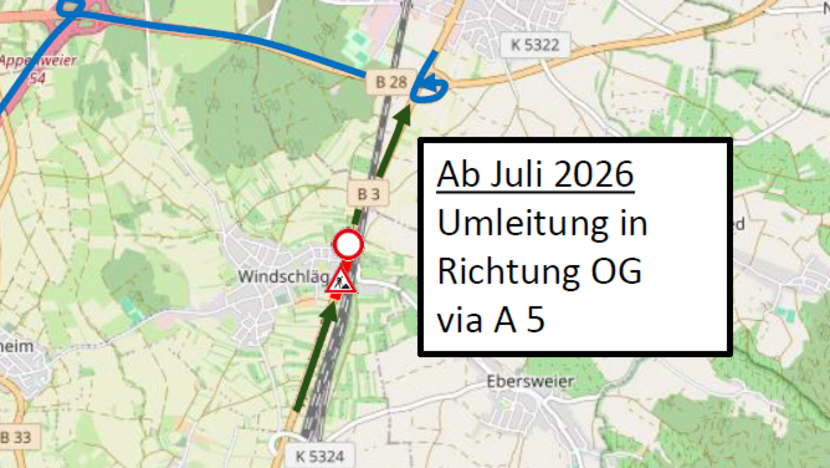

Umleitungsplan
Das Projekt
Am Knotenpunkt der B 3 bei Windschläg gibt es derzeit in beide Fahrtrichtungen – sowohl Richtung Appenweier als auch Richtung Offenburg – jeweils eine Spur für den Geradeausverkehr sowie je eine Spur zum Links- und Rechtsabbiegen.
Der Knotenpunkt ist vor allem während der morgendlichen und abendlichen Stoßzeiten stark ausgelastet. Ziel des Umbaus ist es, den Verkehrsfluss deutlich zu verbessern und gleichzeitig die Verkehrssicherheit zu erhöhen.
Künftig sollen in jede Fahrtrichtung durchgehend zwei Fahrstreifen für den Geradeausverkehr zur Verfügung stehen. Zusätzlich wird es separate Linksabbiegespuren geben.
Die zwei Geradeausspuren werden ohne eine Verbreiterung der Fahrbahn geschaffen: Die bisherigen Rechtsabbiegespuren werden zu kombinierten Geradeaus-/Rechtsabbiegespuren umgestaltet, und die Linksabbiegespuren werden verkürzt. Dadurch entstehen in den Zufahrten aus Richtung Appenweier und Offenburg jeweils zweispurige Abschnitte von etwa 120 Metern Länge.
Um die zusätzliche Verkehrsführung auch in den Abfahrtsbereichen zu ermöglichen, müssen bestehende Bushaltestellen angepasst werden:
- In Richtung Offenburg wird die Haltestelle hinter der Kreuzung mit eigener Busspur aufgegeben und in eine bereits vorhandene Haltebucht vor die Kreuzung verlegt. Diese Bucht wird dafür um etwa 10 Meter nach Norden verlängert.
- In Richtung Appenweier wird die Zufahrt der K 5366 vollständig neu gestaltet. Verkehrsinseln entfallen, Fahrbahnränder werden verschoben und eine separate Spur für das Rechtsabbiegen entsteht.
Außerdem wird der südlich des Knotenpunkts verlaufende Wirtschafts- und Radweg in Richtung Offenburg auf einer Länge von rund 90 Metern verlegt.
