B 33 – Biberach: Erneuerung der Fahrbahndecke
Projektleitung Andreas Maier
Kontakt
Kontakt
Fachinformationen
Andreas Maier
Projektleiter
0781 12471-0
E-Mail senden
Öffentlichkeitsbeteiligung

Aktueller Stand

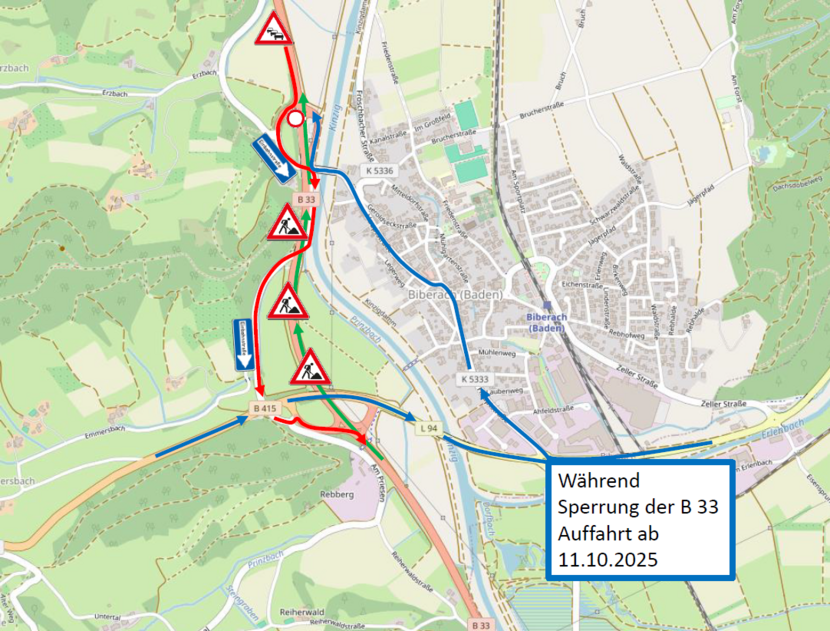

Die B 33 muss zwischen den Anschlussstellen Biberach Nord und Süd saniert werden. Die Baustelle und Umleitung wird ab 4. Oktober eingerichtet.
Für die Arbeiten muss die B 33 in Fahrtrichtung Haslach i. K. gesperrt werden. Der Verkehr wird über die parallel verlaufende Prinzbacher Straße umgeleitet (s.u.). Sie wird in dieser Zeit von Norden kommend bis zum Abzweig nach Emmersbach zur Einbahnstraße umfunktioniert.
In Fahrtrichtung Offenburg bleibt die B 33 einspurig befahrbar.
Voraussichtlich ab 11. Oktober wird die Auffahrt von der B 415 auf die B 33 in Fahrtrichtung Offenburg gesperrt werden.
Der Verkehr der B 415 aus Schönberg sowie der Landesstraße 94 aus Zell am Harmersbach wird dann über die Ortsdurchfahrt Biberach nach Offenburg umgeleitet.
Voraussichtlich ab 11. Oktober wird ebenfalls die Abfahrt Biberach Nord für den Verkehr von Haslach i. K. kommend gesperrt. Die Abfahrt Biberach Süd steht zur Verfügung.
Zahlen & Fakten
Ortslage: Gemeinde Biberach i.K.
Bauherr: Bundesrepublik Deutschland
Eigentümer: Bundesrepublik Deutschland
Planung: Regierungspräsidium Freiburg
Baufirmen: Swietelsky
Bauzeit (vorauss.): 3 Wochen
Baukosten: ca. 600.000 Euro
Termine
Baubeginn: 4. Oktober 2025
Bauende (vorauss.): 25. Oktober 2025
Sperrungen:
B 33 in Richtung Haslach für die ganze Bauzeit.
Ab 11. Oktober:
- Auffahrt B 415 auf die B 33 in Richtung Offenburg
- Abfahrt B 33 Biberach Nord für den von Haslach i. K. kommenden Verkehr
