B 31 – Hinterzarten: Fahrbahndeckenerneuerung

Projektleitung Stefan Zähringer

Kontakt

Kontakt

Fachinformationen

Stefan Zähringer
Projektleiter
0761 208 2274
E-Mail senden

 Öffentlichkeitsbeteiligung

0761 208-2322
E-Mail senden

Aktueller Stand

Investition in die Infrastruktur

Die Sanierung der B 31 geht zwischen der Ausfahrt Hinterzarten (B 500) und der Ausfahrt Titisee weiter. Insgesamt werden 4 Kilometer der Bundesstraße saniert.

Die Bundesstraße 31 ist zwischen Offenburg und Lörrach die wichtigste West-Ost-Verbindung über den Schwarzwald.

Die Baumaßnahme beginnt am 4. Mai 2026 und endet Mitte Juli 2026.

Umleitung für Fahrtrichtung Donaueschingen

Während 3 von 5 Bauabschnitten ist eine Umleitung für den Verkehr in Fahrtrichtung Donaueschingen notwendig.

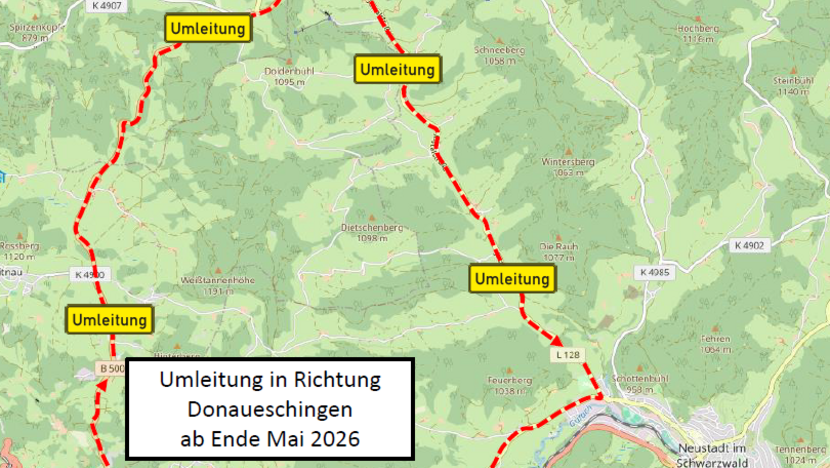

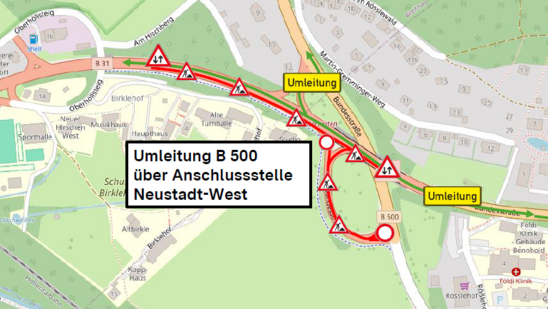

Die Umleitung führt dann über die B 500 und das Jostal (siehe Grafik).

Der Verkehr in Richtung Freiburg verbleibt auf der B 31 und wird an der Baustelle vorbeigeführt.

Für die entstehenden Einschränkungen und Umwege bitten wir um Verständnis.

Medienmitteilung vom 19.03.2026

Zahlen & Fakten

Ortslage: Gemeinde Hinterzarten
Bauherr: Bundesrepublik Deutschland
Eigentümer: Bundesrepublik Deutschland
Planung: Regierungspräsidium Freiburg
Baufirmen: Joos Tief- und Straßenbau GmbH
Bauzeit (vorauss.): 2,5 Monate
Baukosten: 2,1 Mio. Euro

Termine

Baubeginn: Montag, 4. Mai 2026

Umleitung über B 500 und Jostal: Anfang Juni bis Bauende

Bauende: Mitte Juli 2026

Umleitungsplan
