L 433a – Denkingen: Sanierung der Landesstraße zum Klippeneck

Projektleitung Volker Hirt

Kontakt

Kontakt

Fachinformationen

Volker Hirt
Projektleiter
0771 8966-0
E-Mail senden

 Öffentlichkeitsbeteiligung

0761 208-2322
E-Mail senden

Aktueller Stand

Die L 433a zum Klippeneck bei Denkingen muss saniert werden. Nachdem im Juni 2024 ein Hangrutsch die Straße beschädigte, wurde diese provisorisch instandgesetzt. Nun wird der Hang dauerhaft gesichert.

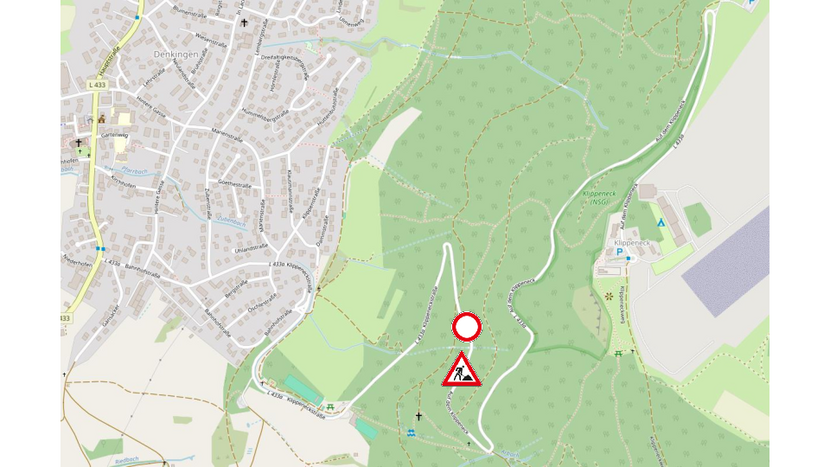

Die Arbeiten erfolgen unter Vollsperrung!

Grund hierfür sind die zum Einsatz kommenden Geräte. Die Straße wird mit 42 Betonpfählen gesichert. Hierfür kommt großes Bohrgerät zum Einsatz. Ein Durchkommen ist nicht möglich.

Eine Umleitung wird Gosheim und Böttingen eingerichtet.

Im Anschluss an die Hangsicherung wird auch die Fahrbahn in dem Abschnitt erneuert.

Medienmitteilung (September 2025)

Zahlen & Fakten

Ortslage: Gemeinde Denkingen (LK Tuttlingen)
Bauherr: Bundesrepublik Deutschland
Eigentümer: Bundesrepublik Deutschland
Planung: Regierungspräsidium Freiburg
Baufirmen: HTB Baugesellschaft m.b.H.
Bauzeit (vorauss.): bis Weihnachten 2025
Baukosten: ca. 730.000 Euro

Termine

Baubeginn: 6. Oktober 2025

Bauende (voraussichtlich): Weihnachten 2025
