Wasserrechtsverfahren „HäusernPlus“
Das Projekt
Das von der Schluchseewerk AG im Südschwarzwald betriebene Pumpspeicherkraftwerk Häusern nutzt den Schluchsee als Oberbecken und das Schwarzabecken als Unterbecken. Es ist Teil einer dreistufigen Kraftwerkskaskade, die mit den weiteren Kraftwerken in Witznau und Waldshut vom Schluchsee bis zum Rhein reicht. Mit Entscheidung vom 16. Januar 2018 hat das Regierungspräsidium Freiburg der Schluchseewerk AG die gehobene Erlaubnis für die Benutzung von Gewässern sowie zu baulichen Änderungen für den Weiterbetrieb der Oberstufe Häusern erteilt.

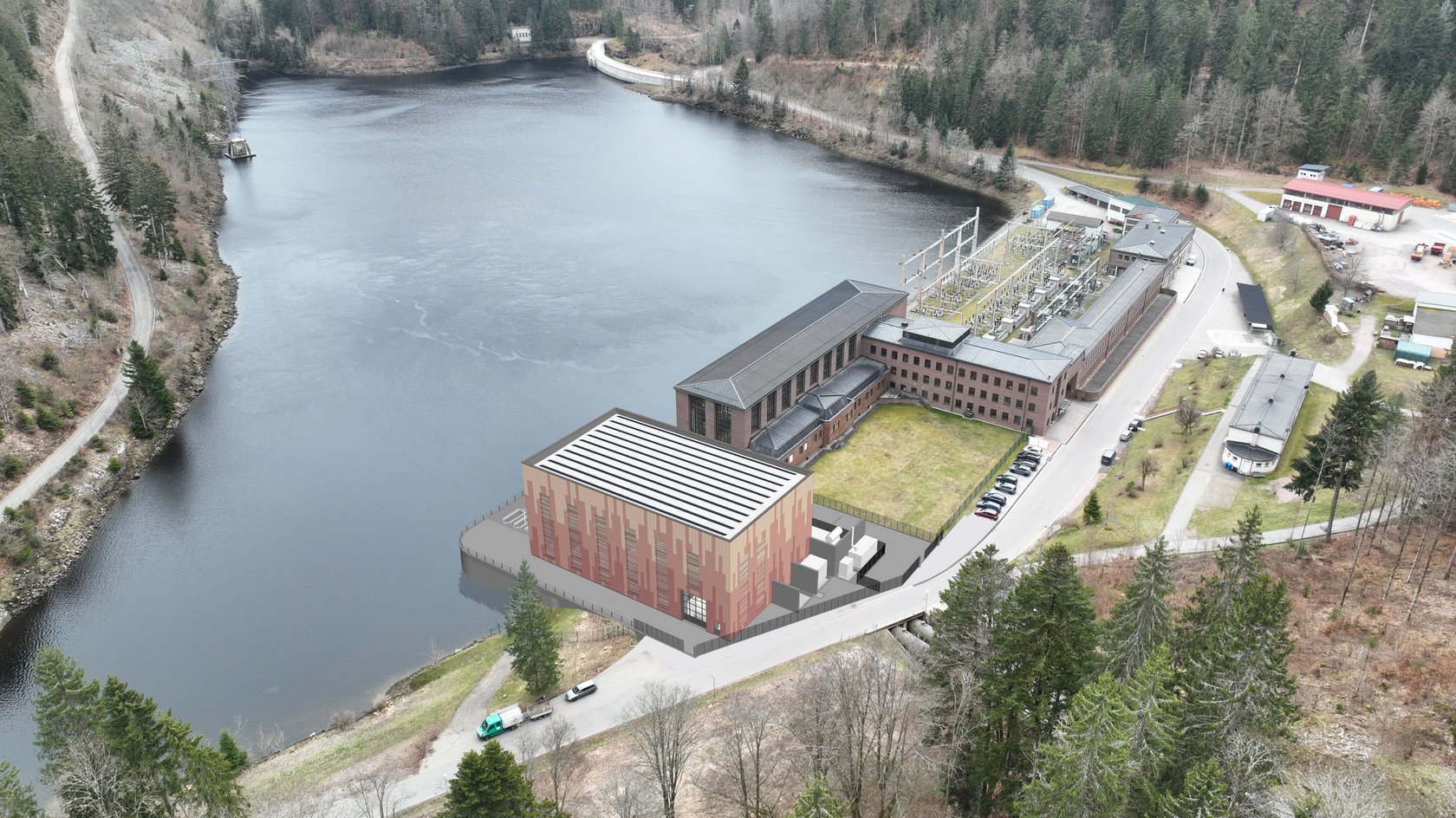

Mit dem Projekt "HäusernPlus" soll die Leistungsfähigkeit des Kraftwerks Häusern durch den Bau eines zusätzlichen Kraftwerksgebäudes erhöht werden. Hierfür beantragte die Schluchseewerk AG beim Regierungspräsidium Freiburg u.a. die Durchführung einer wasserrechtlichen Planfeststellung. Der Planfeststellungsbeschluss für das Vorhaben wurde am 30. September 2026 erlassen.
Für weitere Informationen zum Inhalt des Projekts „HäusernPlus“ verweisen wir auf die Website der Vorhabenträgerin.
Ablauf des Verfahrens
| 13.04.2023 | Feststellung des RP, dass keine Verpflichtung zur Durchführung einer Umweltverträglichkeitsprüfung besteht |
| 24.05.2023 | Frühe Öffentlichkeitsbeteiligung |
| 25.04.2025 | Antrag auf Planfeststellung des Vorhabens und Änderung der gehobenen wasserrechtlichen Erlaubnis |
| 05.05.2025 | Anhörung der Gemeinden, Behörden und Verbände |
| 19.05. bis 18.06.2025 | Öffentliche Auslegung der Antragsunterlagen |
| 02.07.2025 | Ende der Einwendungsfrist |
| 11.11.2025 | Durchführung des Erörterungstermins |
| 27.02.2026 | Ergänzungsantrag, betraf die Leistungsanpassung der Pumpturbinen |
| 01.10. bis 14.10.2026 | Auslegung des Planfeststellungsbeschlusses und der dazugehörigen Planunterlagen im Internet |
